宮崎10号北川第一トンネル外舗装工事

進捗状況と今後の予定

今後の予定

2012.02.26

粒度調整Fe路盤工法について

トンネル内の上層路盤工材料として粒度調整Fe路盤材を利用し、路盤構築を行います。
この工法はTA換算係数が大きく、舗装厚さを低減できることや、改良調整された改良材を大型ダンプトラクで持込むため、現地作業が少なくなり、工期短縮や原価縮減などの利点がある工法です。

2012.01.22

今回採用するコンクリート打設方法

スリップフォームによるコンクリート打設工法により工事を行います。
スリップフォーム工法とは、写真でわかるとおり、型枠が必要ではなく、コスト削減・施工時間短縮などの効果があります。

進捗状況

2012/09/03 工事が完了しました。

工事が無事故で完了し、大変うれしく感じています。
皆様がたのご協力に感謝しています。

2012/08/24 アスファルト表層工の施工中

アスファルト舗装が完了しました。

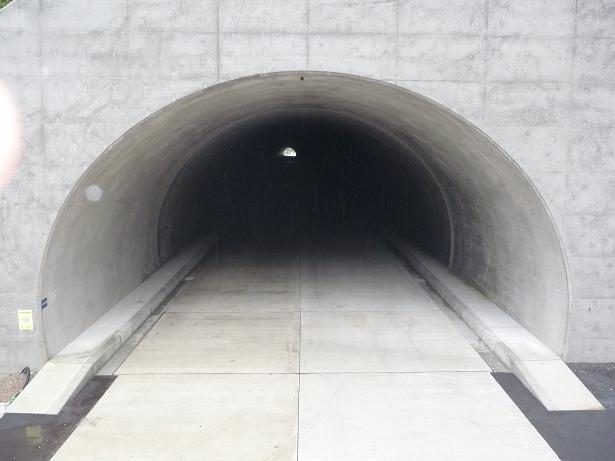

2012/07/25 連続鉄筋コンクリート舗装完了

連続鉄筋コンクリート舗装が完了し、出来高も90%を越えました。
残りあとわずかですが、最後まで気を抜かず、安全に配慮して施工を行って行きます。

2012/07/05 建災防による安全訓練実施

建災防に依頼し、外部講師による安全訓練を実施しました。
新たな事をしることができ、作業従事者の安全意識が高まりました。

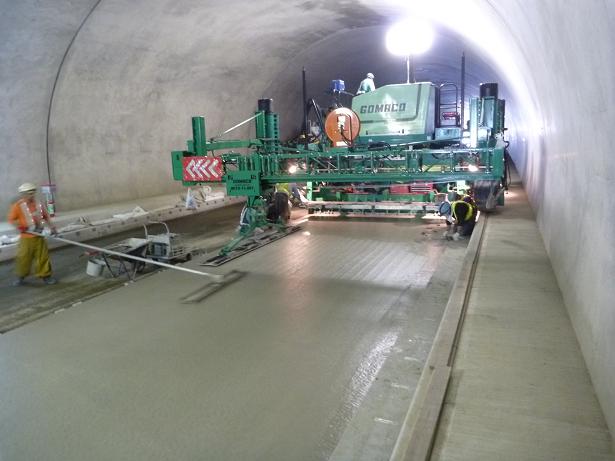

2012/06/23 スリップフォームによるCo打設を行っています。

トンネル内の舗装としてコンクリート舗装工事を行っています。
早期開通を目指し、ちゃくちゃく進行中

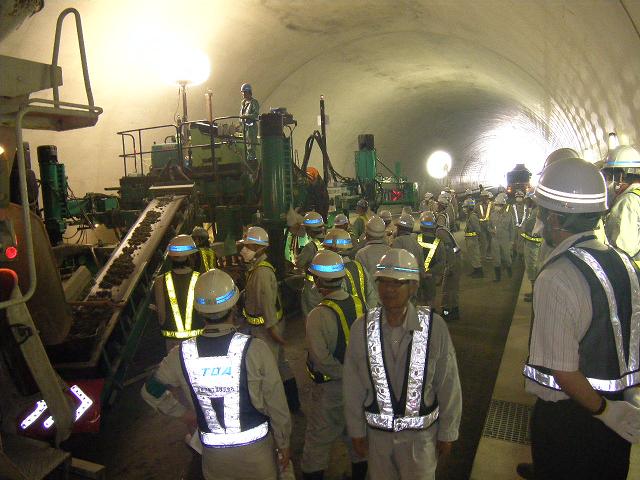

2012/06/23 見学会を開催しました

情報化施工 スリップフォームペーバ工法の見学会を開催しました。

2012/06/05 Co版の打設を行っています。

トンネルと明り部(トンネルの外)の調整に入る鉄筋で補強したコンクリート版を施工しています。
トンネル内のコンクリート舗装も随時順調に進捗しています。

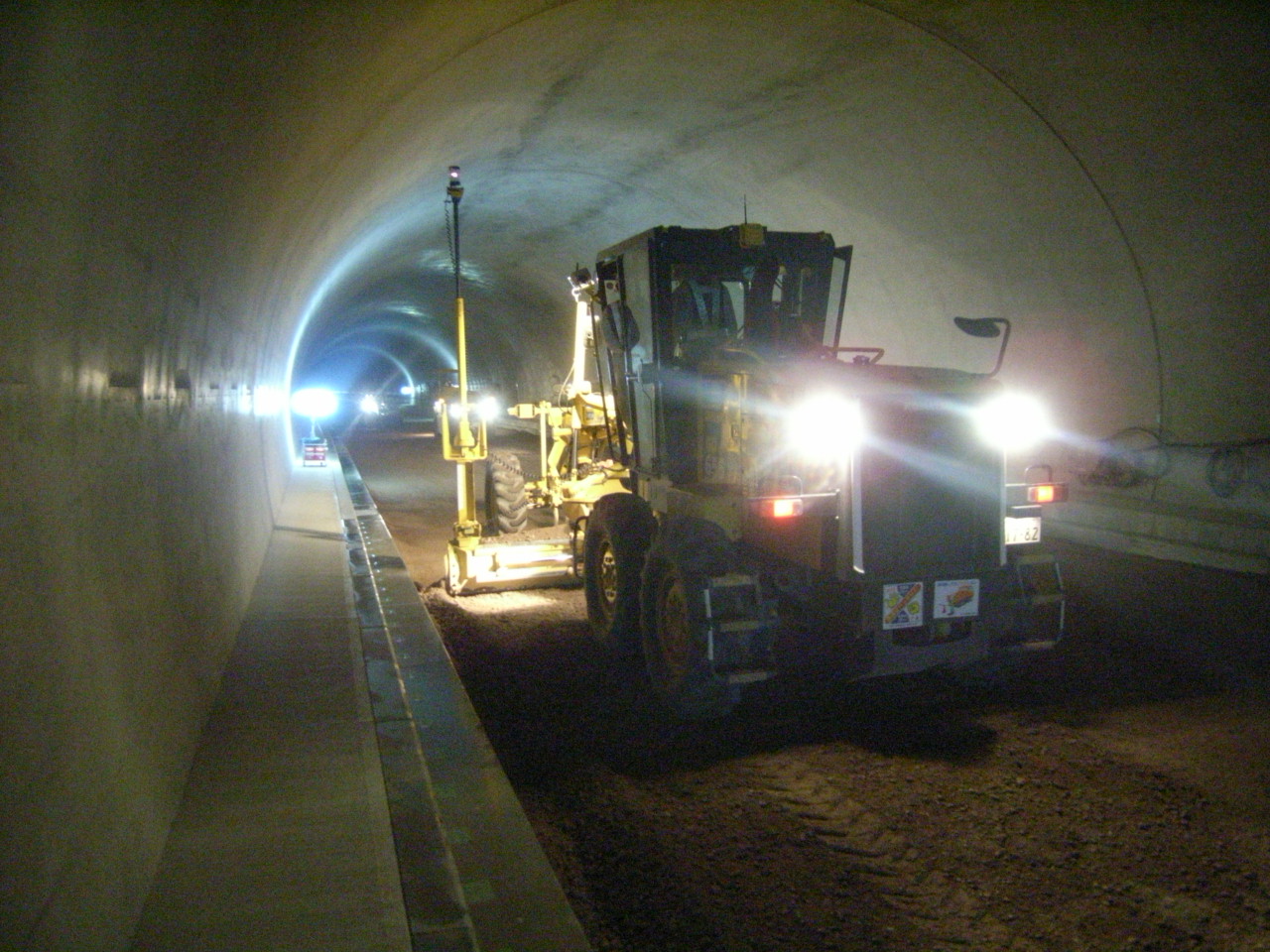

2012/05/25 Fe粒調路盤工法開始

トンネル工の路盤部にFe粒調路盤を搬入施工しています。
出荷工場の安定供給と、情報化施工導入により、品質の向上、施工速度アップによる工期低減などの影響で、順調に工事進行中

2012/05/08 店社パトロール実施

店社パトロールを実施し、不安全箇所を是正しました。

2012/04/12 安全大会の開催

延岡道路工事の安全大会を開催しました。

2012/03/29 生コン試験練りを行う

コンクリート舗装で使用するコンクリートの試験練を行い、品質確認を行っています。

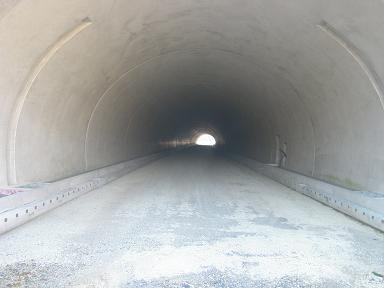

2012/02/06 第三トンネルの現状写真

第三トンネルでは基本トンネル掘削は完了し、排水構造物まで完了しています。

2012/02/03 施工検討会開催

施工計画書や施工方法について九州支社にて、検討・指摘を受け是正を行いました。

2012/01/27 施工計画書作成

現地の状況や設計図書を照査して、施工計画書を作成しています。
